Com o intuito de informar os torcedores e sócios do Botafogo de Futebol e Regatas sobre o andamento do projeto do novo Centro de Treinamento, o Conselho Diretor explica, nos tópicos abaixo, o histórico de ações e os próximos passos.
– O processo foi iniciado em 11/07/2017, quando o Conselho Deliberativo aprovou a operação financeira para obtenção de um Centro de Treinamento (empréstimo de 25 milhões de reais para serem pagos em 30 anos);
– Na mesma data, o Conselho Diretor apresentou ao Conselho Deliberativo o local denominado Espaço Lonier como alternativa, tendo sido autorizado a prosseguir com as negociações para aquisição;
– Foi contratado o escritório de advocacia BMA para conduzir a análise da documentação dos terrenos que compõe o Espaço Lonier e garantir que não surjam problemas posteriormente;
– Em virtude da complexidade da operação do ponto de vista fundiário, as escrituras definitivas – documentos indispensáveis para o início do projeto de transformação do local no Centro de Treinamento do Botafogo – somente foram assinadas em 25 de abril de 2018;
– Em 30 de abril foi concluído o processo de escolha da empresa que seria responsável pela realização do projeto e seu gerenciamento, tendo sido escolhida a Tecnoplano – empresa portuguesa, com filial no Brasil, e com vasta experiência na construção de instalações esportivas, dentre as quais se destaca o CT da Seleção de Portugal;
– Em 14 de maio de 2018 foi realizada a primeira reunião de trabalho com a Tecnoplano, onde foi apresentado o cronograma da fase de projetos;
– Realizados levantamentos topográficos complementares e arquitetônico;

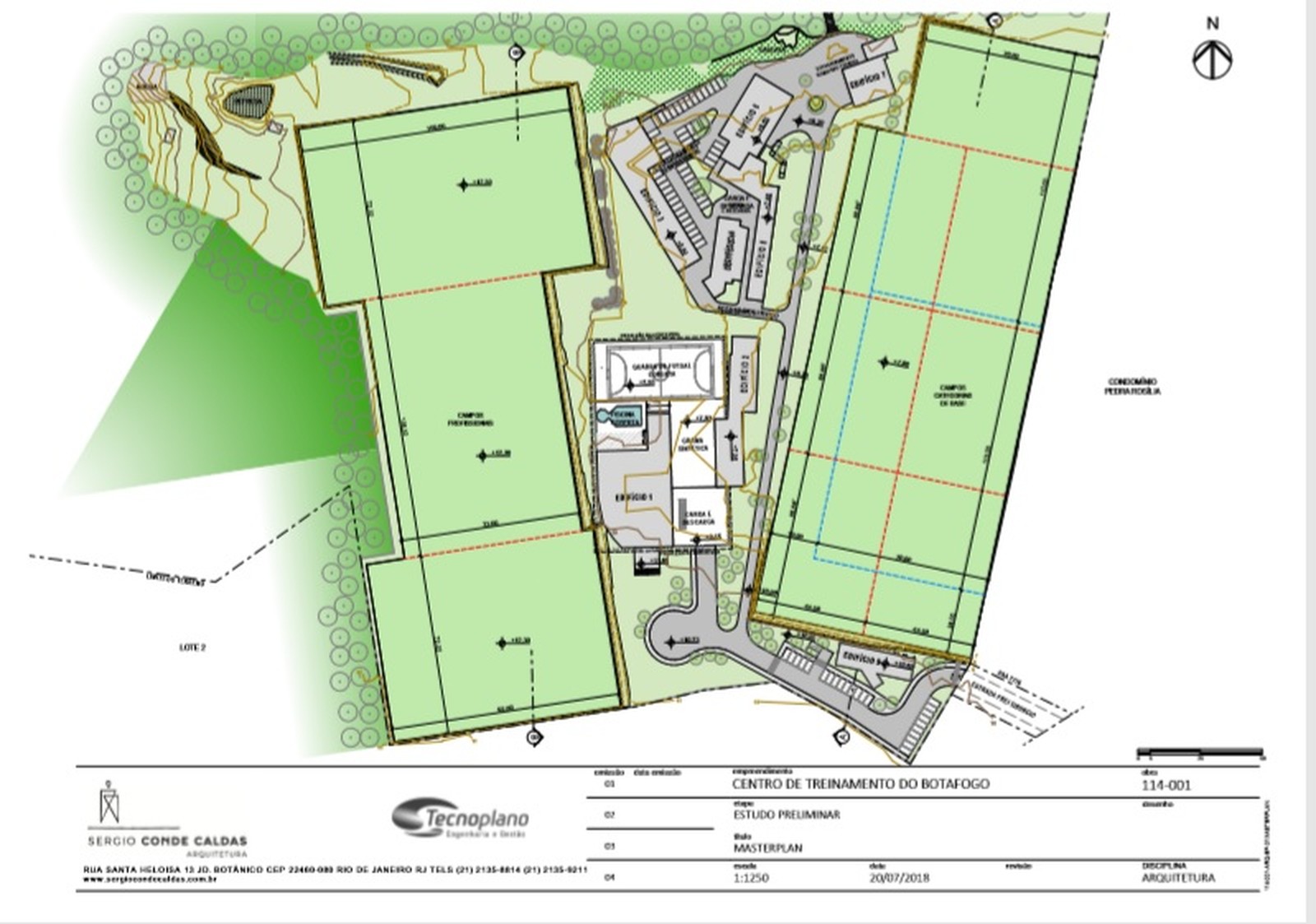

– Em 28 de junho de 2018 foi apresentada e aprovada a solução denominada Masterplan, que apenas indica as áreas a serem ocupadas e como serão ocupadas, sem detalhamento;
– Com a aprovação do Masterplan, foi feito detalhamento das construções existentes a serem demolidas e iniciado o processo de escolha da empresa para realizá-las;
– Também, com aprovação do Masterplan, foi iniciado o projeto base, sendo realizadas entrevistas com todas as áreas relacionadas ao Departamento de Futebol;
– Em 29 de junho de 2018, a Engearq foi escolhida como empresa responsável pelas demolições;
– As demolições terão início após serem autorizadas pela Prefeitura (previsão até 30 de agosto);
– Em 27 de julho, foi apresentado o projeto base. Este projeto está sendo revisado pelas áreas envolvidas, que aportarão suas observações até o dia 15 de agosto;
– De posse das observações ao projeto base, a Tecnoplano irá preparar o projeto base final, que será o guia para a construção do CT;
– O processo de escolha da empresa que fará os campos de treinamento já foi iniciado;
O projeto base final representará o CT que desejamos ter.
Após determinação dos custos, poderemos estabelecer as prioridades para a realização da obra, considerando prazos e custos.
Não ocorrendo nenhum imprevisto, teremos um CT que poderá ser utilizado a partir de janeiro de 2019. Certamente ainda não estará da forma como está sendo planejado, porém, o mais importante: teremos claramente determinado qual será sua configuração final e os passos necessários e custos para alcançá-lo.
Mensalmente essas informações serão atualizadas.
